Endelig! Det er nå gode spor i K-10, K-16 og K-28. Med andre ord, dugnadsjobben fra støtteteamet er ferdigstilt. Nye bakker, med snø og gode spor er på plass. Nye sporsettere finnes for alle bakker. Dette gir hopping til langt ute i april! Her er det bare å hoppe!
Og før snøproduksjonen var stoppet, var 2 ivrige gutter fra Malvik i K-5 og hoppet, og kanskje kommer de tilbake som nye hoppere om vi holder bakkene bra i orden utover vinteren.
Samtidig trengs kun 10 cm natursnø i K-60 og K-38 før også disse bakkene er klare til å ta imot ivrige løpere.
lørdag 4. desember 2010
onsdag 1. desember 2010
Tråkkemaskin i K-28 /K-16 - bakkene ferdig preparert
De nye bakkene prepareres nå! Mindre arbeid gjenstår i tilløpene.
K-5 er klar for hopping. K-10 trenger mer snø i tilløpet, men unnarenn klart
Snøproduksjon fortsetter torsdag, og i helga om flere frivillige melder seg: 90894681
Velkommen i bakken.
Snøproduksjon fortsetter torsdag, og i helga om flere frivillige melder seg: 90894681
Velkommen i bakken.
søndag 28. november 2010
Snøproduksjon er igang! Nok snø i bakkene...., men problemer søndag gir utsettelse for hopperne
Siste:
Vi starter kanonene igjen mandag kveld, kanskje blir det bakkekjøring tirsdag og hopping tirsdag kveld?
Ivrige sjeler (de ivrigste sjeler) har drevet snøproduksjon i helga, og når du leser dette, søndag etter kl 12, er det produsert nok snø i K-16 og K-28 for at kommunens tråkkemaskiner kan preparere unnarenn og slette i de små bakkene.
Med omkring -20 grader i Granåsen er snøproduksjon effektivt, men ikke mindre kaldt for de involverte, og brakka kommer godt med. Dugnadsgjengen (3 stk) kunne godt vært flere, men vi trives godt i lag, så da blir det vel oss tre som stiller opp.
Frank fra Bydrift var god instruktør og stilte som velvilligheten selv opp for å hjelpe oss igang. Og litt styr var det jo, som første gang i historien at snø var produsert fra kummen på sletta. Men, etterhvert gikk jo alt greit, og selv om sikringene gikk, pumpa stoppet osv, så kom vi jo igang igjen uten alt for mye heft.
Vi starter kanonene igjen mandag kveld, kanskje blir det bakkekjøring tirsdag og hopping tirsdag kveld?
Ivrige sjeler (de ivrigste sjeler) har drevet snøproduksjon i helga, og når du leser dette, søndag etter kl 12, er det produsert nok snø i K-16 og K-28 for at kommunens tråkkemaskiner kan preparere unnarenn og slette i de små bakkene.
Med omkring -20 grader i Granåsen er snøproduksjon effektivt, men ikke mindre kaldt for de involverte, og brakka kommer godt med. Dugnadsgjengen (3 stk) kunne godt vært flere, men vi trives godt i lag, så da blir det vel oss tre som stiller opp.
Frank fra Bydrift var god instruktør og stilte som velvilligheten selv opp for å hjelpe oss igang. Og litt styr var det jo, som første gang i historien at snø var produsert fra kummen på sletta. Men, etterhvert gikk jo alt greit, og selv om sikringene gikk, pumpa stoppet osv, så kom vi jo igang igjen uten alt for mye heft.
mandag 22. november 2010
søndag 14. november 2010
Søndag 14 - ajour for første gang!
Våre grave entreprenører har i 15 måneder hatt forsprang på dugnadsgjengen med trearbeider, men i dag tok vi igjen forspranget. Vant i nye K-60 er på plass så langt som sletta er bygget. Vi har bygget startbom i K-16 og gjort snøforberedelser i K-60 tilløpet.
Kjetil , Svein, Roald, Erik, Alf Tore og Olav nøt kaffen på materialstabelen i K-60. Mer vant skal bygges utover i uka, samt at sporvanger bygges i K-10 neste helg. Hurra! Vi kan se målstreken, og da kan snøen bare komme..
Kjetil , Svein, Roald, Erik, Alf Tore og Olav nøt kaffen på materialstabelen i K-60. Mer vant skal bygges utover i uka, samt at sporvanger bygges i K-10 neste helg. Hurra! Vi kan se målstreken, og da kan snøen bare komme..
lørdag 13. november 2010
Kjempedugnad lørdag 13 november
Samtidig som Trønderhopp er i Bjørkbakken Stjørdal og GST på Saupstad Skisenter, var 13! ivrige dugnadskarer i sving i bakken. Nå er det vant i K-60 som teller, og startbommer i K-16 og K-28.... og status i morra er kanskje ajour ihht til nyeste plan?.. velkommen søndag...
Anlegget med f.v. K-16, K-28, K-16, heis og K-38. I forgrunnen ser vi sletta til K-5 og K-10. Fortsatt arbeid med tomt til heis stasjon og slette på K-60 pågår.
Fotografering til Trønderhopp avisa. Aleksander, bestefar og Kai blir fortografert av Einar Hugnes
Pause med kaffe. Steinar, Kai, Aleksander
Anlegget med f.v. K-16, K-28, K-16, heis og K-38. I forgrunnen ser vi sletta til K-5 og K-10. Fortsatt arbeid med tomt til heis stasjon og slette på K-60 pågår.
Høyt henger de, og mørke var de, lyskasterne i Granåsen Rekruttsenter. Men nå er lyset kommet tilbake. Takk for dugnadsjobben.
Stolpeklatrer langrennsløper/ alpinist Kai Otto Nilsen fra TrønderEnergi
Sivert, Finn-Arne og Alf Tore
Einar
Trym, Arne Kristian og Arve
Steinar i sving med hammeren
Fotografering til Trønderhopp avisa. Aleksander, bestefar og Kai blir fortografert av Einar Hugnes
Einar Hugnes intervjuer til TrønderHoppavisa, Aleksander, farfar, Kai
Pause på sletta i K-60; Geir, Arne Kristian, Trym, Arve. Som bildet viser er ikke bakken helt hoppklar ennå.
fredag 12. november 2010
Lys i bakken, igjen
TrønderEnergi lover anlegget i Granåsen rekruttsenter spenningsatt i løpet av arbeidsdagen fredag, etter at transformatoren falt ned fra stolpen tirsdag formiddag. Så da er alt klart til en større dugnadsjobb lørdag og søndag. Så, da er neste spørsmål,.... når kommer snøen og skal vi produsere snø i rekruttanlegget?
onsdag 10. november 2010
Stille i bakken til lørdag....
Det er mørkt i Granåsen Rekruttsenter! Onsdag kl 13 ble en strømkabel kuttet, noe som resulterte helt uventet at transformatoren som hang i stolpen ved siden av, 5 m over bakken datt ned. Dette satt en effektiv stopper for kveldsarbeid. Torsdag morgen kommer TrønderEnergi nett for å utbedre skaden.
I K-60 er bakken nå ferdigbygd til 90 m, og vant satt opp til ca 65m. Vant skal bygges til ca 120 m, så fortsatt står mye igjen. Men med god innsats kommende helg, tror vi at hele vantet kommer på plass.
I K-28 / K-16 mangler bom system, men trolig blir også dette fikset i løpet av helga. Her trengs vante snekkerhender, så finnes disse er vi takknemlige.
Lysanlegget magler pr tiden 5 pærer. Da vi ikke har strøm er det vanskelig å vite hvilke det var som ikke virker, men trolig er strømmen tilbake før lørdag, og da kan pærene skiftes.
I K-5 er bakken og sletta klar, mangler noe arbeid i tilløp, ellers er alt på stell.
I K-10 står noe mer igjen, men sletta er ferdig, og mye masse er tilkjørt. Det skulle derfor være klart til å få ovarenn og bom på plass.
Verdens beste rekruttanlegg er på gang, sjø!
I K-60 er bakken nå ferdigbygd til 90 m, og vant satt opp til ca 65m. Vant skal bygges til ca 120 m, så fortsatt står mye igjen. Men med god innsats kommende helg, tror vi at hele vantet kommer på plass.
I K-28 / K-16 mangler bom system, men trolig blir også dette fikset i løpet av helga. Her trengs vante snekkerhender, så finnes disse er vi takknemlige.
Lysanlegget magler pr tiden 5 pærer. Da vi ikke har strøm er det vanskelig å vite hvilke det var som ikke virker, men trolig er strømmen tilbake før lørdag, og da kan pærene skiftes.
I K-5 er bakken og sletta klar, mangler noe arbeid i tilløp, ellers er alt på stell.
I K-10 står noe mer igjen, men sletta er ferdig, og mye masse er tilkjørt. Det skulle derfor være klart til å få ovarenn og bom på plass.
Verdens beste rekruttanlegg er på gang, sjø!
lørdag 6. november 2010
En flott helg i Granåsen! Snø i alle bakker og vinteren er virkelig kommet! Fortsatt gjenstår arbeid før vi kan sette igang hopping, men hvor var dugnadsgjengen? STein, Roald, Alf-Tore, Finn-Arne og Olav var i bakken, men hvorfor kom ikke dere andre? Det var ikke lagt snølekter i K-38 før snøen kom, og Roald grov seg ned for å gjøre jobben. Noen bør sende han tørre votter og en stor takk!!.
Mandagens og tirsdagens økter består av vant i K-65, og forberedelser for hopping!! Men ingen hopping før vi er ajour med utbyggingen! Alf-Tore koordinerer. :) Velkommen
onsdag 3. november 2010
mandag 1. november 2010
Morgenstemning i Granåsen første mandags morgen i november i 2010. En flott innsats er lagt ned igjennom helga, men mer arbeid står igjen. Mandag kveld: begge vant i K-16 er på plass, tilløp K-16 er ferdig, "tomt" til dommertårn K-60 er ryddet og trappa til K-38 delvis fjernet. Det er kjørt på subbus i K16, og på sletta, og K-5 / K-10 arbeidet skrider frem. En vannåre dukket opp i K-5. Har du lyst å se hvordan det ser ut, møt opp på dugnad eller kjør deg en tur og ta en kikk?!!!
torsdag 28. oktober 2010
onsdag 27. oktober 2010
En kjempekveld i bakken! 6 arbeidsdøkti manna jobba som helta!!! Og nå er nesten avsatsene i K-28 på plass, og vant i K-60 er påbegynt. Stadig oppmuntret av stor fremdrift hos våre entreprenører kan vi ikke annet enn stå på.
Og
Christian Meyer og Håvard Lie ser ut til å lykkes med å bygge verdens første hoppbakke uten hopp og unnarenn! Det vil bli et fint tilskudd til treningsmulighetene for de som finpusser sittestilling og kjøring i radie. Og med heis rett ved siden, ja så må jo dette bli nærmest perfekt...
Rådmannens forslag til 2011 budsjett:
Rekrutteringsanlegget i Granåsen
Bystyret vedtok i 2010 å bevilge 2,2 millioner kroner til et heisanlegg i rekrutteringsanlegget i Granåsen. Nye beregninger viser at et slikt anlegg vil koste ca. 6,0 millioner kroner. Rådmannen foreslår at de resterende 3,8 millioner kroner bevilges i 2011.
Bystyret vedtok i 2010 å bevilge 2,2 millioner kroner til et heisanlegg i rekrutteringsanlegget i Granåsen. Nye beregninger viser at et slikt anlegg vil koste ca. 6,0 millioner kroner. Rådmannen foreslår at de resterende 3,8 millioner kroner bevilges i 2011.
tirsdag 26. oktober 2010
Våre gode venner i heisprosjektet..... her smøres maskinen før de tar til med kveldsskiftet, etter 8 timer på formiddag. Ikke rart at det går fremover i bakken....

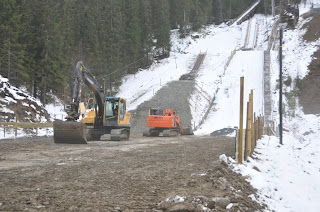

Granåsen Rekruttsenter - kaos under opprydding. K-80 og K-60 er inntatt av to gravemaskiner og førere som bygger heis og bygger K-65 ned til en K-60 bakke med samme tilløp. Dette blir knallbra!! Skodde når varm fuktig luft treffer kald snø er ikke uvanlig, men gir dårlige bilder.. I forgrunnen er byggegropene til K-5 og K-10.
Her ser vi kulen på vår nye K-60 bakke, ferdigpreparert med subbus ned til 30m. Når SGE sitt eget mål om å komme ned bakken i løpet av uka?
Sletta på K-16 & K-28 er klar for subbus, samtidig som K-16 skal få den siste finpussing. Nå gjenstår bare arbeid med vant
Granåsen Rekruttsenter - kaos under opprydding. K-80 og K-60 er inntatt av to gravemaskiner og førere som bygger heis og bygger K-65 ned til en K-60 bakke med samme tilløp. Dette blir knallbra!! Skodde når varm fuktig luft treffer kald snø er ikke uvanlig, men gir dårlige bilder.. I forgrunnen er byggegropene til K-5 og K-10.
Her ser vi kulen på vår nye K-60 bakke, ferdigpreparert med subbus ned til 30m. Når SGE sitt eget mål om å komme ned bakken i løpet av uka?
søndag 24. oktober 2010
K-16
tilløp ble bygget i helga. Skremte snøen dugnadsgjengen? Ikke de som var i bakken og bygde vant og tilløp ihvertfall. Takk til dere som stilte opp og velkommen til alle dere som ikke var der. Ekstra velkommen til de som ennå ikke har vært i bakken, må vite vi savnerdere...:)
torsdag 21. oktober 2010
Lørdag blir det kjempedugnad
fra kl 09:00. Torsdag tok vi bilde av utøverne i Granåsen, lørdag bygger vi anlegg til dem.!! Alle velkommen...
På bildet ser vi K-10 og K-5 ta form i forgrunnen. Bak fra venstre; K-16, K-28, K-60, Heis, K-38.
onsdag 20. oktober 2010
Snøen kom til Granåsen
natt til 20. oktober. Og nå er material og bakker pent dekket av snø. Vi står på videre, og inviterer til videre dugnad, slik at anlegget er ferdig for vinterhopping når den egentlige snøen kommer om en måned. Velkommen i bakken!
søndag 17. oktober 2010
En fantastisk søndag i regn, men
med en utrolig arbeidsiver fra de fremmøtte. Idag var mange i bakken, og vi talte tilsammen "10 arbeidsdøktige manna". Veldig bra. Vi tar innpå entreprenøren, og håper at nye oppgaver som tilløp K-16 snart blir klar for arbeid. Men her mangler fortsatt hoppet!!
Alf-T har gjort en fenomenal innsats i K-65 tilløpet og bygger nå ny sporvang, som gjør at sporet blir uten slalomsvinger til Hovedlandsrennet i februar.
Fortsatt behov for innsats, og det skal bygges mye vant før vinteren kommer, så du trengs i bakken du og,... Hver dag fra kl 18:00...
Alf-T har gjort en fenomenal innsats i K-65 tilløpet og bygger nå ny sporvang, som gjør at sporet blir uten slalomsvinger til Hovedlandsrennet i februar.
Fortsatt behov for innsats, og det skal bygges mye vant før vinteren kommer, så du trengs i bakken du og,... Hver dag fra kl 18:00...
lørdag 16. oktober 2010
Dugnadshelgen som ble nedtur?
Kun 3 personer stilte til dugnad lørdag... Det ble arbeidet med trapp, og vant i K-28. Alf-T har klargjort for nytt sporvang i K-65. Fredag ble 5 pærer i lysanlegget skiftet, og vi skal skifte ytterligere 2 som er slukket. Kåre Otto Nilsen snudde samtidig 2 kastere, slik at de nå lyser inn i K-16 og K-28 bakkene.
Vår nye venn i anlegget, Håvard Ås fra Ås oppmåling. Han har kontrollert K-16 spormal og også sjekket og innmålt ny mal til K-65. Kjempeflott å ha positive dugnadshjelpere for hånden.
Vår nye venn i anlegget, Håvard Ås fra Ås oppmåling. Han har kontrollert K-16 spormal og også sjekket og innmålt ny mal til K-65. Kjempeflott å ha positive dugnadshjelpere for hånden.
Slik så anlegget ut fredag 15/10. En K-10 bakke i forgrunnen, K-38 urørt til høyre, Heistrase og K-60 i midten, med ny trapp og K-28 og K-16 mot venstre. Dette blir et flott anlegg som vil gi mange gode opplevelser..
onsdag 13. oktober 2010
3 gravemaskiner + 2 lastbiler + 10 mann
i aktivitet i bakken. Nå arbeides det i K-16, K-10 og heistraseen samtidig. Veldig bra.... Hvilket anlegg vi får..
mandag 11. oktober 2010
Granåsen Rekruttsenter
Her er noen viktige dokumenter for anlegget:
Rita Ottervik i Granåsen Desember 2008, se film
Sponsorgjengen for Granåsen Rekruttsenter var nylig samlet hos Fotograf Langø på Heimdal:

Her kan du lese mer om Granåsen Rekruttsenteri Heimdalsnytt
Slik ser det ut i Granåsen VM-bakker nå.
Presentasjon for
- Trondheim Næringsforum
- Infofolder
Annonse i Adressa 8.juni 2009 - Teknisk plan utbygging
- Nye Kart - Nidaros Oppmåling
- Heistrase Profil juni 2009
- Heistrase Kart juni 2009
- Heisdata 2010
- Kart over bakkeplassering
- Bakkeprofiler
- Drenering
- Vanntilførsel
- Spillemiddel søknad 2003
- Historien om bakkene
lørdag 9. oktober 2010
Nok en lørdagsdugnad er passert
og Egil Berg møtte frem. Han fortalte at dagens hopptrapp langs gamle K-80 bakken ble bygd på begynnelsen av 1970 tallet, altså for 40 år siden. Den har jo holdt seg bra, og forhåpentligvis vil trappen som bygges i Rekruttsenteret i 2010, holde like lenge.
torsdag 7. oktober 2010
mer trapp og vant i tilløp
bygges i k-29. Samtidig legges trinn på trinn på plass i trappa. Så nå er den snart klar for å ta imot hoppere. Mon tro om her vil være noen og mon tro når snøen velger å komme?
onsdag 6. oktober 2010
Kjetil har startet
med 15 trinn i den øvre del av trappa. Her skal 70 flere trinn på plass, så det er bare å komme på dugnad, så blir trappa og bakken klar før snøen legger seg. Fætten as har satt ned stolper til vant på venstre side av sletta, og er godt igang med K-16. Det ser lovende ut for vintersesongen.
tirsdag 5. oktober 2010
Vant i tilløpet og videre bygging av trapp
går fremover, men i kveld var det ikke så mange tilstede. Fundamenter for tilløp K-16 er støpt og overskuddsmasse er kjørt til K-8 og K-5 bakkene.
Vi har ennå ikke sett SGEntreprenør i k-60 bakken og heistraseen, men de kommer nok snart.
Vi har ennå ikke sett SGEntreprenør i k-60 bakken og heistraseen, men de kommer nok snart.
Kjempeinnsats i bakken..!!
En fantastisk høstkveld med 15 kara i bakken. Her ble det sving på vant, trapp og tilløp. Og stemningen minst like god som på Lerkendal søndag!! Med denne farten skal entreprenørene kjempe om å holde unna for dugnadsgjengen som utfører trearbeider..
Vi gleder oss til snøen kommer, men trenger fortsatt noen uker med mildt og tørt høstvær for å gjøre alt klart for hopping i Rekruttsenterets nye bakker.
Vi gleder oss til snøen kommer, men trenger fortsatt noen uker med mildt og tørt høstvær for å gjøre alt klart for hopping i Rekruttsenterets nye bakker.
søndag 26. september 2010
Bakken klar til ombygging
Stian
Kjetil
Eirik + Tore
Kristoffer, Aleksander og Alf-Tore + Stian
Bakken er tom for plast, underlag og klar for ombygging. Det er nesten som bakken bare venter på at SGEntreprenør skal gjøre den ung og moderne igjen... Dette blir bra!
Vi takker alle som tok i et tak denne helga, og nevner samtidig at vi skal gjøre ferdig både trapp og tilløp i K-28 før vi begynner på K16, K-8 og K-3... så her er nok å ta fatt i. Velkommen i bakken.
Og her er søndagsgjengen samlet i sola foran brakkene. Vafler, kaffe og Cola må til skal det bli bakke utavdet. Fra v. Roald, nn, nn, Dag, Stian, Stein, Tore, Steinar, Kjetil, Alf-T, Eirik, Fru Dag i døra bak, + fotografen. Aleksander og Kristoffer var i bakken og jobbet når bildet ble tatt.
